Wärmeverbünde im Bau

IWB baut Wärmeverbünde mit erneuerbaren Energien für Gemeinden in der ganzen Schweiz.

Wärmeverbund Frick

In Frick baut IWB eine Heizzentrale und Wärmeleitungen. Hier finden Sie Informationen zum Baufortschritt und Ansprechpartner für Fragen rund um die Bauarbeiten.

Anschluss an den Wärmeverbund

Bau Heizzentrale

Die Heizzentrale ist das Herzstück des Wärmeverbunds. In ihr wird IWB Wärme aus regionalem Holz gewinnen und sie über ein Leitungsnetz an die Kundinnen und Kunden des Wärmverbunds liefern. In der Anlage wird IWB pro Jahr rund 24 Gigawattstunden Energie produzieren. Das entspricht einem jährlichen Heizenergieverbrauch von knapp 800 Einfamilienhäusern. Mit dem Wärmeverbund können in Frick rund 2700 Tonnen CO2 pro Jahr substituiert werden.

Der Bau der Heizzentrale erfolgt auf dem Areal der Stahlton Bauteile AG. Er dauert von Juli 2023 bis Winter 2024.

Eine Wärmespeicher wird in eine Heizzentrale gehoben
Ende 2023 erfolgt der Einbau der Heizkessel und der Wärmespeicher. Im Bild zu sehen: Wärmespeicher.

Leitungsbau

Um die zukünftig in der Heizzentrale produzierte Wärme zu den Kundinnen und Kunden des Wärmeverbunds zu liefern, braucht es ein Leitungsnetz. Es soll von der Heizzentrale auf dem Areal der Stahlton Bauteile AG über den Stieracker und die Widengasse in die Stöcklimattsttrasse, in die Schulstrasse und über die Bahnhofstrasse in den Dörrmattweg führen. Die Bauarbeiten dauern voraussichtlich bis Ende 2025. Der Leitungsbau erfolgt in mehreren, kleinen Etappen. Insgesamt wird IWB Leitungen auf einer Strecke von 3.7 Kilometer verlegen.

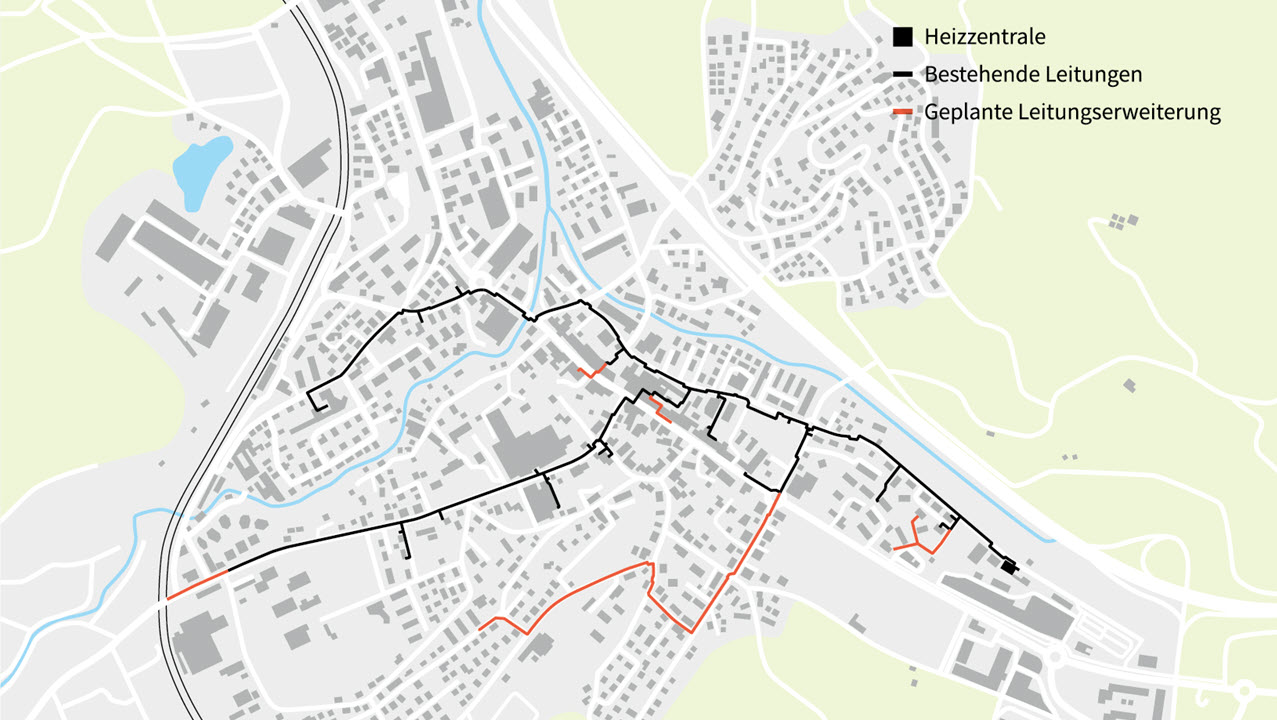

Ein Lageplan von Frick
  • 1: Stieracker Etappe 2, Sommer bis Herbst 2024
  • 2: Stieracker Etappe 1, Juni/Juli 2024
  • 3: Widengasse Etappe 1, 02.04.2024 bis Mai 2024
  • 4: Widengasse Etappe 2, 2025
  • 5: Tiefgarage Hausanschlüsse, Sommer 2024
  • 6: Tiefgarage Leitungsbau ohne Tiefbau, 02.04.2024 bis Herbst 2024
  • 7: Hauptstrasse Etappe 1, Sommerferien 2024
  • 8: Schulstrasse Etappe 3, Juli bis September 2024
  • 9: Schulstrasse Etappe 1, 02.04.2024 bis Mai 2024
  • 10: Schulstrasse Etappe 2, Mai/Juni 2024
  • 11: Schulstrasse Etappe 4, Herbst 2024 bis Frühling 2025
  • 12: Kaistenbergstrasse, 2025
  • 13: Hauptstrasse, Sommerferien 2025
  • 14: Bahnhofstrasse, 2025
  • 15: Dörmattweg, 2025
  • 16: Grubenstrasse, 2025

Der Lageplan wird regelmässig aktualisiert. Aufgrund örtlicher Begebenheiten und der Witterung kann sich der Terminplan im Verlauf des Projekts noch ändern.
